(三)
【背景資料】
某施工單位承建一項城市污水主干管道工程,全長1000m,設計管材采用H級承插式鋼筋混凝土管,管道內徑d1000mm,壁厚100mm;溝槽平均開挖深度為3m,底部開挖寬度設計無要求,場地地層以硬塑粉質黏土為主,土質均勻,地下水位于槽底設計標高以下,施工期為旱季。
項目部編制的施工方案明確了下列事項:
(1)將管道的施工工序分解為:①溝槽放坡開挖;② 砌筑檢查井;③下(布)管;④管道安裝;⑤管道基礎與墊層;⑥溝槽回填;⑦閉水試驗。
施工工藝流程:①→A→③→④→②→B→C。
(2)根據現場施工條件、管材類型及接口方式等因素確定了管道溝槽底部一側的工作面寬度為500mm,溝槽邊坡坡度為1:0.5.
(3)質量管理體系中,管道施工過程質量控制實行企業的“三檢制”流程。
(4)根據溝槽平均開挖深度及溝槽開挖斷面估算溝槽開挖土方量(不考慮檢查井等構筑物對土方量估算值的影響)。
(5)由于施工場地受限及環境保護要求,溝槽開挖土方必須外運,土方外運量根據表3《土方體積換算系數表》估算。外運用土方車輛容量為10m3/車·次,外運單價為100元/車·次。

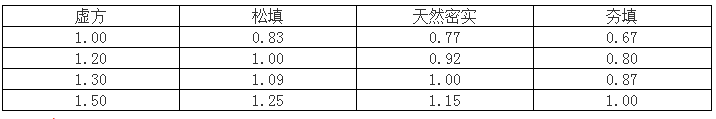

表3土方體積換算系數表

【問題】
1.寫出施工方案(1)中管道施工工藝流程中A、B、C的名稱(用背景資料中提供的序號①~⑦或工序名稱作答)
2.寫出確定管道溝槽邊坡坡度的依據。
3.寫出施工方案(3)中“三檢制”的具體內容。
4.根據施工方案(4)(5),列式計算管道溝槽開挖土方量(天然密實體積)及土方外運的直接成本。
5.指出本工程閉水試驗管段的抽取原則。
【參考答案】
1.A-管道基礎與墊層B-閉水試驗C-溝槽回填(夯實、精講)
2.管道溝槽邊坡坡度的依據:(1)土類(地質條件、土質均勻條件)(2)地下水位(3)開挖深度(4)荷載(坡頂無荷載、坡頂有靜載、坡頂有動載)(P137)(夯實、精講)
3.“三檢制”的具體內容:班組自檢、工序或工種間互檢、專業檢測(專檢)(P257)
4.基坑底邊寬:1+0.1X2+0.5X2=2.2m
上口寬:3X0.5X2+2.2=5.2m
管道溝槽開挖土方量:[(5.2+2.2)/2]X3X1000=11100m3
土方外運的直接成本:11100X1.30/10X100=144300元(考基坑相關知識,夯實、精講)
5.本工程閉水試驗管段的抽取原則:當管道內徑為1000mm(大于700mm),可按管道井段數量抽樣選取1/3進行試驗;試驗不合格時,抽樣井段數量應在原抽樣基礎上加倍進行試驗。(夯實、精講、點睛)
(四)
【背景資料】

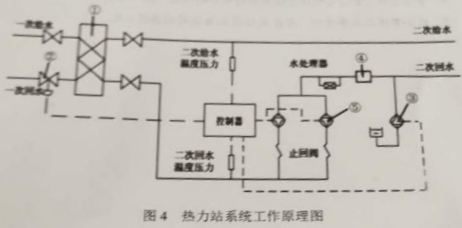

A公司中標承建一項熱力站安裝工程。該熱力站位于某公共建筑物的地下一層,一次供回水設計溫度為125℃/65℃。二次供回水設計溫度為80℃/60℃。設計壓力為1.6MPa。熱力站主要設備包括板式換熱器、過濾器、循環水泵、補水泵、水處理器、溫控閥等。采取整體隔聲降噪綜合處理。熱力站系統工作原理如圖4所示。
工程實施過程中發生如下事件:
事件一:安裝工程開始前A公司與公共建筑物的土建施工單位在監理單位的主持下對預埋吊點、設備基礎、預留套管(孔洞)進行了復驗,劃定了縱向、橫向安裝基準線和標高基準點。并辦理了書面交接手續。設備基礎復驗項目包括縱軸線和橫軸線的坐標位置、基礎面上的預埋鋼板和基礎平面的水平度、基礎垂直度、外形尺寸、預留地腳螺栓孔中心線位置。
事件二:簽于工程的專業性較強,A公司決定將工程交由具有獨立法人資格和相應資質,且具有多年施工經驗的下屬B公司來完成。
事件三:為方便施工,B公司進場后擬利用建筑結構作為起吊、搬運設備的臨時承力構件,并征得了建設、監理單位的同意。
事件四:工程施工過程中,質量監督部門對熱力站工程進行監督檢查,發現施工資料中施工單位欄均填寫B(tài)公司,且A公司未在施工現場設立項目管理機構。根據(中華人民共和國建筑法》,A公司與B公司涉嫌違反相關規定。
【問題】
1.按照系統形式分類,該熱力站所處供熱管網屬于開式系統還是閉式系統?說明理由,
2.寫出圖4中編號為①、②、③、④、⑤的設備名稱。
3.事件一中,設備基礎的復驗項目還應包括哪些內容?
4.事件三中,B公司的做法還應征得哪方的同意?說明理由.
5.結合事件二與事件四,寫出A公司與B公司的違規之處。
【參考答案】
1.該熱力站所處供熱管網屬于閉式系統。
理由:教材中定義一次熱網與二次熱網采用換熱器連接的是閉式系統,由于背景有換熱器,所以是閉式系統。(P149)(夯實、精講)
2.①板式換熱器②溫控閥③補水泵④過濾器⑤循環水泵(P161涉及)
3.設備基礎的復驗項目還應包括:表面質量、幾何尺寸、混凝土質量。(P162)(夯實、精講、點睛)
4.還應征得土建施工單位和設計單位同意。
理由:利用建筑結構作為起吊、搬運設備可能會對建筑結構造成損壞。(結合背景)
5.事件三違規之處:A公司不能工程整體轉包給B公司,屬于非法轉包。因為B公司具有獨立法人資格和相應資質。
事件四違規之處:施工資料中不能只填B公司,應A、B公司都要填。A公司中標后應按照合同設立項目部。(法規)
溫馨提示:二級建造師工資待遇可好了,所以說已經成功報考2019二級建造師考試的小伙伴(指福建省考生,其余省市今年的二建考試已經結束),要花心思去備考,才能更有把握拿下二建考試,獲取證書,最后成為一名二建級建造師。如果你想要了解更多二級建造師考試相關的信息,不妨咨詢下閩州教育的老師們,他們將為大家細心解答各種問題的,具體的聯系方式如下:
報名電話:185-5928-3143(微信號) 林老師
185-5969-5373(微信號) 羅老師
報名地址:閩州教育職業培訓中心(廈門市湖里區安嶺二路95號紅豆杉科技大廈B棟6樓B區閩州教育)
招生網址:m.nhanhay.cn
